丙烯酸球场运动地面的地基基础处理

发布时间:2019-06-18 09:59:33

一、基础处理

 (质量由基础开始)



一、新水泥混凝土基础


球场运动地面的地基基础处理

球场运动地面的地基基础处理


1、基础要求

强度达建筑混凝土C20强度以上,平整度为3m直尺误差≤3mm,有一定排水坡度(一般横向≤8‰,纵向≤2‰),混凝土浇铸后必须保水养护不少于7天,总养护期不少于28天.



2、切割温度缝

新水泥基础浇铸后必须切割合理温度伸缩缝,原则以不大于6×10m为一方块切割,浇铸施工板块间必须切割温度缝,温度缝宽为5~8 mm,缝深不少于20 mm,(150 mm厚以上混凝土基础缝深不少于30 mm),以保证基础热胀冷缩能集中在温度缝中变化,不导致基础其它地方开裂。



3、酸洗

以清水润湿基面,用8%左右的稀盐酸泼洒并洗刷基面,再用清水冲洗干净,并圈划出积水处,清洗干燥后基面应无白色粉化物及浮松物。



4、温度缝处理

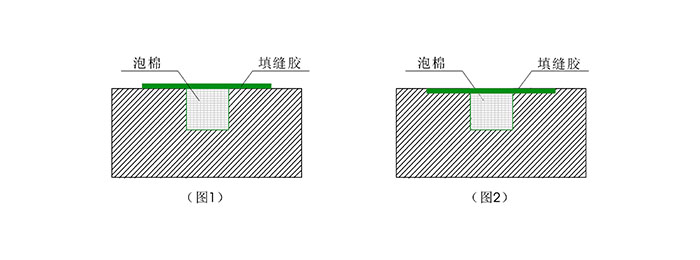

待基础干燥后,用专用填缝胶涂刷于温度缝两侧,再把可压缩泡棉轻挤满温度缝(减少基础热账冷缩对填缝材料挤压变形而影响表面效果),露出基面部分用手提磨机打磨至与基面平整,再用填缝胶涂刷于温度缝表面,宽为80~100 mm,厚度为1.5 mm,需分二道涂刷,(缓冲基础冷缩时硅PU材料涂层的作用力)(如图1),铺设较薄场地(<3 mm厚),须把温度缝两边基面(各40~50 mm)磨低1.5~2.0 mm后进行填缝处理(保证铺设后的平整度)(如图2)。


5、底涂

基础干燥后用专用底漆(LY-20)滚涂于基面,一般分两道滚涂,基础密实度低的需多道滚涂,原则为涂刷后基面形成光亮连续膜为止。底漆作用为渗透于基面的微细孔内,起堵塞地下水气及加固基面作用,形成光亮膜是保证基面的微细孔完全堵塞,应避免烈日下或基面温度过高(>50℃)情况下施工,以保证底漆的渗透性。



6、积水处修补

积水处积水深度不超过5 mm的地方用弹性层(LY-02)加石英粉(或滑石粉)按1:1(重量比),加稀释剂(二甲苯)搅拌均匀,并调节至合适施工稠度,用直尺或刮板涂刮于积水处;若积水深度超过5 mm的地方,应用专用底漆(LY-01)加40~80目砂,按1:6~8(重量比)拌和均匀,平整摊铺于积水处并压实。修补时注意修边,不要让修补后的边高出,若有高出需打磨平整后方能进行弹性层施工。



二、旧水泥混凝土基础:



1、 基础要求

坚实、平整、无下沉板块、断裂缝宽不超10mm宽。



2、 酸洗

用清水湿润基面,用8%左右稀盐酸泼洒并洗刷基面,再用清水冲洗干净反应物,清洗后基面应无污油、脏物及浮松物。



3、 温度缝及裂缝处理

若原基础没有切割合理温度缝,必须重新切割(按新混凝土基础温度缝切割及填缝方法处理);原有裂缝若≥3mm,必须沿裂缝切割6~8mm宽,再按新混凝土基础填缝方法处理;若裂缝<3mm,须把裂缝打磨成“V”型槽,表面宽为≥20mm,深为2mm,再用专用填缝胶分两道以上填平。(如图3)


4、 底涂:(按新混凝土底涂要求施工)。



5、 积水处修补:(按新混凝土积水修补方法施工)。



三、沥青基础



1、 基础要求

密实度>95%(中型碾压机压过后,无显著轮迹,无发软起皮,无波浪等现象)、平整(3m直尺误差≤3mm),有合理排水坡度(横向<8‰,纵向<2‰),新基础必须养护不少于28天,使沥青中低沸点成分挥发,保证球场材料与基础有足够粘结强度及沥青基础本身强度。



2、 基面处理

用弹性层(LY-02)加细砂(50~100目)按1:1(重量比)搅拌均匀,(可加稀释剂调节稠度),用灰刀批刮填平表面空隙。



3、 积水处修补:(按新混凝土积水修补方法施工)。

联系我们

联系人:舒工

手机:13726017833

电话:0760-86320799 86697448

QQ:64407753

地址:广东省中山市三乡镇乌石村万里路2号16卡首层

微信公众号

扫一扫,关注公众号

在线留言

扫一扫加好友


在线留言
您的姓名
邮箱
联系电话
留言内容
