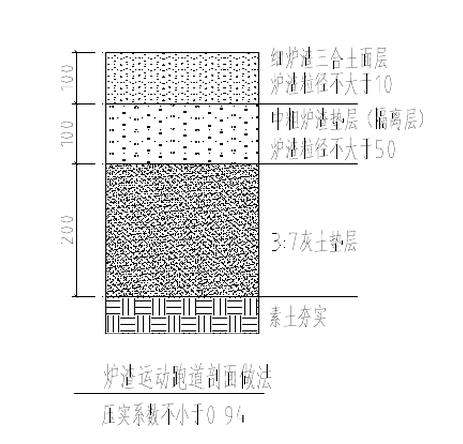

0760-863207991、操作工艺:3:7灰土垫层→中粗煤渣隔离层→跑道面层为细煤渣三合土,铺设后需用震动器震实。
2、煤渣三合土的构成: (1)材料要求:煤渣的粒径为0.5mm~10mm为宜,使用前需过筛;生石灰洒水熟化成粉状,但控制洒水量,以免变成石灰膏,并过筛虑掉未熟化的石灰,以免颗粒大在施工后的完成后吸水熟化膨胀,影响跑道质量,筛网眼为5mm~10mm为宜;黄粘土需过筛,控制好粘土的含水量,以手握成团,落地散开为好,黄粘土最大粒径控制在10mm内。 (2)拌和:宜采用人工拌和,材料比例:煤渣:粘土:石灰=7:2:1,拌和过程中要注意适度洒水,控制好含水率,拌和均匀的三合土含水率控制在以手握成团,落地散开为好。 (3)铺设三合土:拌和好的三合土应按跑道分段铺设,刮平后表层撒250px厚细炉渣,用小型压路机(<500kg)碾压,或用平板震动器震实,压实的三合土要随时复核标高和平整度,经修平或补灰并震动密实至满足标高、平整度的要求为止。三合土须随拌随用。 (4)养护:养护主要是在三合土在硬化初期禁止重型的机动车在面层上行使。要防冻防曝晒,必要时覆盖养护。
3、技术要求:跑道有良好的渗透、排水功能,并有良好的弹性和硬度。跑道宜与其他部位用砼崖石分割。
